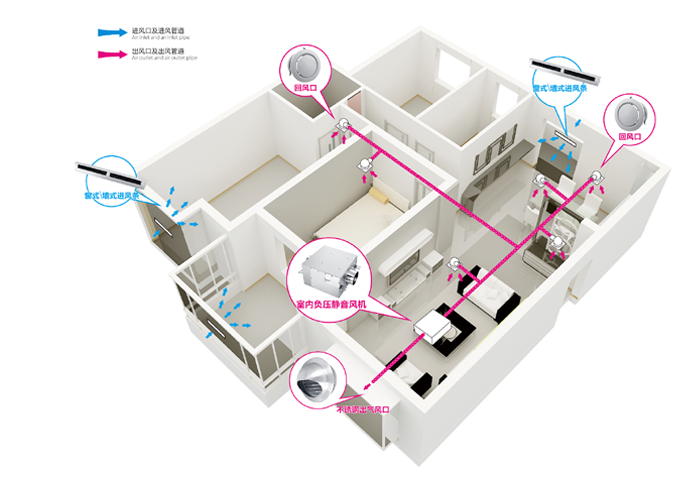

隨著社會的發展,環境污染也越來越嚴重,尤其是空氣質量大幅度下降,致使人們的呼吸都感到困難。“新風系統”新時代的產品,一種能夠凈化空氣系統,緩解了室內空氣污染,使人們呼吸到干凈的空氣。既然新風系統這么重要?那么,我們應該如何安裝新風系統呢?納新小編今天就以最常用的新風系統--中央新風系統為例,告訴大家如何安裝中央新風系統!

新風系統是根據在密閉的室內一側用專用設備向室內送新風,再從另一側由專用設備向室外排出,在室內會形成“新風流動場”,從而滿足室內新風換氣的需要。實施方案是:采用高風壓、大流量風機、依靠機械強力由一側向室內送風,由另一側用專門設計的排風風機向室外排出的方式強迫在系統內形成新風流動場。在送風的同時對進入室內的空氣進過濾、滅毒、殺菌、增氧、預熱(冬天)。
中央新風系統安裝流程:
1、先將主機電源線從開關盒中接出;電源線無特殊要求時采用1.5mm^2銅芯線。
2、用絲桿將主機吊裝至指定位置,要求正,平,穩。
3、與空調、水電管道以及其他設施的工作人員溝通,再次確定現場管路暢通與否,風口位置是否對其他設施造成影響,對圖紙進行微調。
4、安裝管路系統,硬管每隔3750px設置一根吊卡,管路要求橫平豎直,每個接頭處抹PVC膠水。管路中有軟管的區域,每隔1750px設置一根吊卡,吊卡螺栓采用全牙螺栓。
5、下置式風口接管與吊頂齊平,側處式風口與墻面齊平,安裝完成后不用再切割管口,最后直接安裝風口。
6、管路與主機的連接;工程選用的管路與主機進排風口之間的連接選用變徑或漏斗式大小頭,接縫處用錫箔布粘膠帶固定,要求:膠帶粘貼平整,不能皺起,接縫要粘貼緊密,不能漏風,錫箔結合處需用扎帶固定。
7、主機與排風口之間根據圖紙標注看是否加斜三通,為換氣扇留排風口。
8、主機與管路系統安裝完畢后,與該工地電工聯系,將拉線要求及開關安裝位置確定,電話跟蹤。
9、主機及管路安裝完后與該工地木工溝通,提出安裝檢修口的數據,位置并電話跟蹤。
10、如有窗禁安裝,同樣在主機及管路安裝完后于相關人員溝通提出要求并電話跟蹤。
11、工程主體裝修完成后,前往安裝風口并對主機工作情況進行檢查。
以上就是納新小編為大家整理的中央新風系統安裝流程,希望能幫助大家更好的了解如何安裝中央新風系統。如果還想了解更多關于中央新風系統或者其他款式的新風系統,大家可以繼續關注納新官網,我們將為您提供更多這方面的知識!
相關資訊
最新產品
同類文章排行
- 靜音風機和普通風機的區別,看完你就知道了[產品資訊]
- 安裝一套新風系統多少錢,2025新風系統最新報價[附報價單]
- 管道風機什么品牌質量好,2025管道風機品牌推薦[最新更新]
- 新風系統怎么選,新風系統選擇指南【實時更新】
- 工業離心吊頂風幕機
- 靜音風機哪個品牌好,2025靜音風機品牌推薦[全網聚焦]
- 管道風機和換氣扇哪個效果好,本文來告訴你[產品百科]
- 工業用離心式風幕機
- 新風系統需要定期更換濾芯嗎,一篇說清楚[產品百科]
- nedfon吸頂管道換氣扇系列
最新資訊文章
您的瀏覽歷史
